一条工務店の打ち合わせ内容が図面に反映されない?我が家で起きた9件の反映漏れと対策


一条工務店で家を建てた施主です。この記事は「一条は図面を直してくれない」という話ではありません。依頼した変更が図面や仕様に反映されていないことが、我が家では9件あったという記録と、家が建ってから分かった「反映されない仕組み」、そこから学んだ施主側の確認方法の話です。

先に書いておくと、打ち合わせ中に気づいて指摘できたのは8件で、いずれも図面修正で対応してもらえました。設計士さんの側から「反映されていませんので次回修正します」と自己申告してくれたケースもあります。ただし1件だけ、私たちも見逃したまま完成し、住み始めてから気づいたものがあります(無償で対応してもらえましたが、時間がかかりました)。これから打ち合わせに入る方には、先に知っておいてほしい内容です。

この記事でわかること

  • 我が家で実際に起きた反映漏れ9件の内容と時期(うち1件は完成後に発覚)
  • 反映漏れに施主側が気づけた理由(何を照合していたか)
  • 建てている最中・建てた後に分かった「指示どおりにならない仕組み」
  • 図面を受け取ったときに確認すべき7つのチェックリスト

結論:反映漏れは起きる前提で、施主側の照合が必要だった

我が家の打ち合わせは変更希望が多く、LINE・口頭・一条の施主用タブレットと複数の経路で依頼を伝えていました。その中で、依頼したはずの内容が次の図面に載っていないというケースが、間取り・電気図面・内装仕様のそれぞれで発生しました。

最終的に大きな実害はありませんでしたが、それは図面や内装シートを受け取るたびに、依頼内容と1件ずつ照合していたからです。もし「プロが作った図面だから合っているはず」と流していたら、コンセントの位置違いやクロスの品番違いは、住み始めてから気づくことになっていたと思います。

我が家で起きた反映漏れ9件(時系列)

以下はすべて、当時のLINEのやり取りに残っている内容です。日付は月単位に丸めています。担当者名は伏せます。

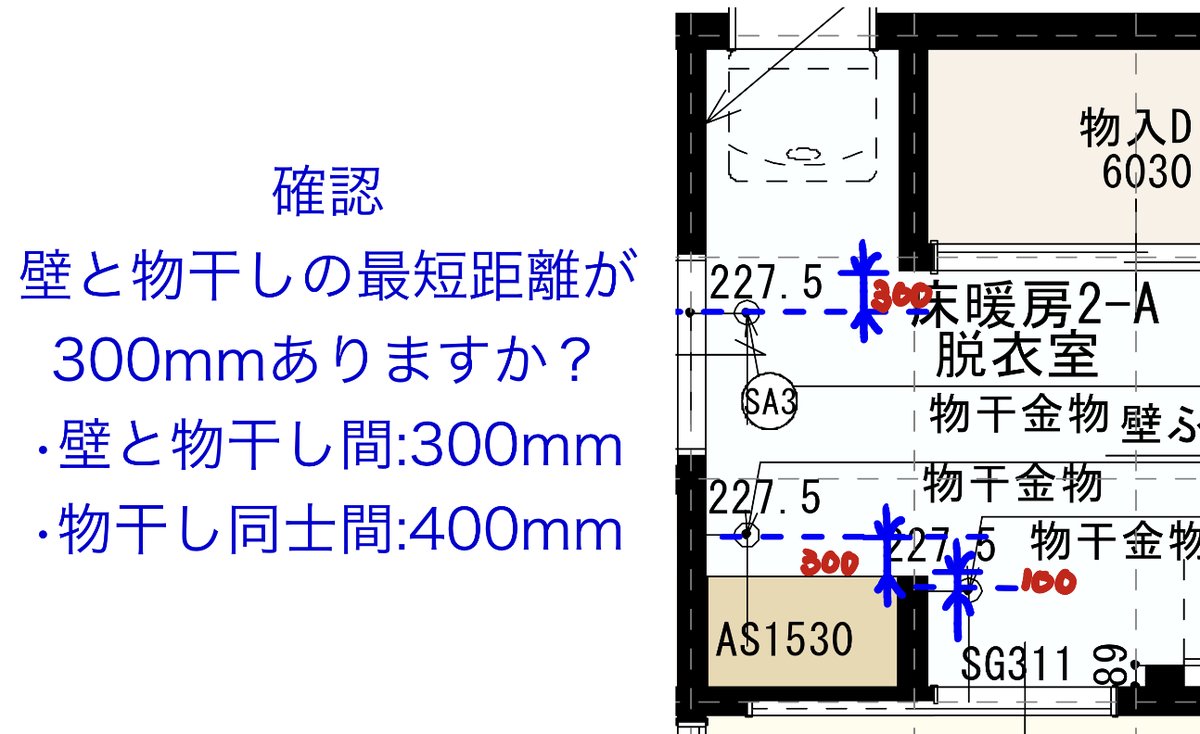

1. 脱衣室の物干し位置(2024年4月)

打ち合わせで依頼した位置になっているかをこちらから質問したところ、設計士さんから「指示しきれていなかったため、次回の図面で訂正します」という回答でした。こちらが質問しなければ、そのまま進んでいたケースです。

2. 防犯カメラの位置・施工方法(2024年5月)

電気図面の確認依頼と一緒に、設計士さんの側から「防犯カメラの位置と施工方法が今回の図面には反映されていません」と申告がありました。これは設計士さんが正直に伝えてくれたケースで、こういう対応はありがたかったです。

3. LDKフローリングとトイレのクロスの色(2024年5月)

内装仕様のシートを確認したところ、LDKの石目調フローリングの色と、トイレのクロスが打ち合わせで伝えた内容と違っていそうなことに配偶者が気づきました。トイレのクロスは、施主用タブレットに以前入力していた希望(品番IC4009)が履歴として残っていたため、「伝えた・伝えていない」の水掛け論にならずに済みました。

4. シューズクロークのクロス変更(2024年5月)

以前LINEで依頼していたクロスの変更(IC5021→IC0106、洗面所と同じものへの変更)が、仕様に反映されていませんでした。LINEに文字で残っていたので、そのまま再依頼するだけで済んだケースです。

5. 子供部屋・リビングのコンセント位置(2024年5月)

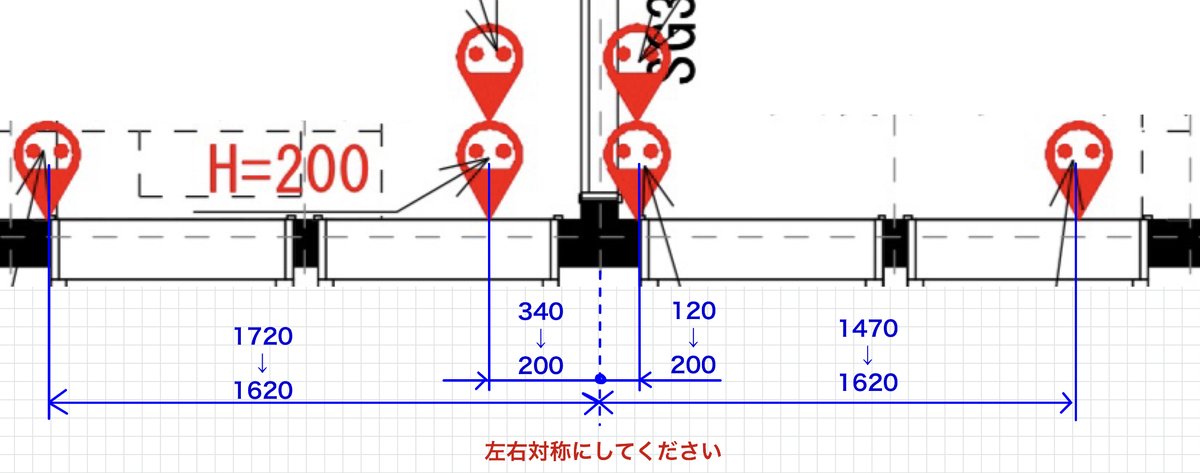

電気図面を確認すると、子供部屋とリビングのコンセントが、打ち合わせでお願いした位置と違っていました。我が家はコンセント位置を寸法入りの資料で指示していたので(記事冒頭の画像。詳しくは後述します)、照合すればすぐ分かる状態でした。あわせてLANケーブルのカテゴリー変更(全て6Aに)も依頼し直しています。

6. 寝室のコンセント高さ(2024年5月末)

打ち合わせで変更をお願いしていた寝室のコンセントが、図面では元の高さのままでした。ベッドの配置によっては悪目立ちする高さだったので、図と写真を添えて再依頼しました。

7. ポーチ階段の幅・自在棚裏の断熱材(2024年6月)

「ポーチ階段の横幅を延ばす指示をしましたが反映されていません」「キッチン自在棚の裏のグラスウール指示も反映されていません」と、こちらも設計士さんの側から申告があり、次回修正の対応になりました。

8. 電気図面への打ち合わせ内容の未反映(2024年7月)

前回の打ち合わせ内容が電気図面に反映されていなかったため、「今修正中ということですか?」と確認。あわせて、担当の設計士さんが不在だった日に、別の担当の方へ口頭で伝えた内容(門柱用コンセントの削除、ニッチへのコンセント追加など)の反映もお願いし直しました。担当者をまたいだ伝言は、特に漏れやすいと感じた出来事です。

そして着工直前、「最終確認させてほしい」と依頼した

着工が近づいても、依頼していた最終図面の確認がなかなかできなかったため、2024年8月下旬に**「これまでの依頼内容がすべて図面に反映されていることのチェックをお願いします。後々になって対応できなかったと言われても納得できません」**という趣旨の連絡を、はっきり文字で送りました。最終図面のPDFを受け取れたのは、地盤改良工事が始まった後の9月上旬です。

さらに引き渡しが近づいた11月には、打ち合わせで取り付けを依頼していた防犯カメラが、工事の予定に入っていなかったことも分かりました(「打ち合わせ時点で商品仕様が決まっていなかったため」との説明で、その後は取り付け対応してもらえました)。図面に載らない工事は、図面チェックでは拾えないという学びです。

9. ハニカムシェードの仕様変更(唯一、完成後に気づいた1件)

これだけは、私たちのチェックもすり抜けました。

最終図面を出した後になって、設計士さんから採光の基準(住宅の居室には、床面積に対して一定割合以上の窓を設けることが建築基準法で義務付けられています)の関係で、寝室の窓を大きくする必要があると連絡があり、窓をひと回り大きいものに変更しました。

このとき起きていたのが、窓のタイプを変更すると、ハニカムシェードが自動的に標準の断熱タイプに戻るという連動です。我が家はもともと寝室のハニカムシェードに遮熱タイプを選んでいたのですが、窓の変更と同時に断熱タイプに変わっていました。設計士さんいわく「窓のタイプを変更すると、ハニカムシェードも標準のものに自動で変わる」とのこと。

窓のサイズ変更そのものは確認していたのに、それに連動して別の仕様まで変わっているとは思っておらず、気づいたのは家が完成してからでした。無償で遮熱タイプに交換してもらえましたが、変更までには時間がかかりました。

「1つの変更が、別の仕様を巻き戻す」——これは図面を眺めているだけでは絶対に気づけないタイプの反映漏れです。

なぜ気づけたのか:我が家がやっていた3つのこと

反映漏れ自体は防げませんでしたが、気づくことはできました。振り返ると、次の3つが効いていました。

  1. 変更依頼をできるだけLINEの文字で送っていた。口頭だけの依頼は「言った・言わない」になりますが、文字で残っていれば再依頼が一瞬で終わります。実際、シューズクロークのクロスはこれで解決しました。
  2. 図面・内装シートを受け取るたびに、過去の依頼と照合していた。品番・位置・高さのレベルまで見ます。時間はかかりますが、コンセント位置やクロス品番の違いはここでしか拾えませんでした。
  3. 施主用タブレットへの入力を証拠として使えた。トイレのクロスは、タブレットの入力履歴が「伝えた事実」の裏付けになりました。

なぜ反映されないのか:後から分かった3つの仕組み

家を建てている最中と建てた後に、「反映されない理由」が少しずつ見えてきました。ここは設計士さんから聞いた話と、我が家が現場で見たことをもとにした理解で、一条工務店の公式な説明ではない点はご了承ください。

仕組み1:図面の作成は設計士さん本人がやっていない(らしい)

我が家の設計士さんは、変更内容を書き込んだ紙を図面作成のチームに送って、修正を依頼する運用に見えました。図面のCAD作業自体は海外の拠点で行われているようです。実際、当時のLINEにも設計士さんから「私がCAD依頼した内容がわかる資料を送ります」という連絡が残っています。

つまり、施主→設計士→図面作成チームという伝言の構造になっていて、施主の依頼がそのまま図面に載るわけではありません。間に翻訳・転記が挟まれば、一定の割合で漏れが出るのは構造的に避けにくいのだと思います。

仕組み2:コンセント位置は、壁の中の柱で自動的に動く

我が家のコンセント指示は、口頭の「このあたりに」ではありません。記事冒頭の画像がその実物で、図面を無料の3D CADで簡易モデル化し、棚・テレビ・ピアノなどの配置を検討したうえで、壁ごとの立面図にミリ単位の寸法を入れて指示していました。ここまでやっても、図面では指示した数値と微妙に違う位置になることがありました。

理由が分かったのは建築中です。現場でコンセントが壁の中の柱(下地)に取り付けられているのを見て、指示した数値ではなく柱の位置に合わせて自動的に調整されていたことに気づきました。

「反映されない」のではなく、反映できない制約があり、そのことが施主に伝わっていなかったというケースです。設計中にこの仕組みを知っていれば、「多少ズレてもいい場所」と「絶対にズラしたくない場所」を分けて指示できたのに、というのが正直な感想です。

仕組み3:1つの変更が、別の仕様を自動で巻き戻す

寝室のハニカムシェードの件(9件目)がこれです。窓のタイプを変更すると、ハニカムシェードが標準仕様に自動で戻る。施主が依頼していない変更が、システム側の連動で発生することがあります。連動して何が変わるのかは施主からは見えないので、変更のたびに「これに連動して変わるものはありますか?」と聞くしかない、というのが我が家の結論です。

このほか、そもそも変更の絶対量が多いこと(一条の打ち合わせは回数が多く、細かい変更が毎回積み重なります)、担当者をまたぐ伝言(担当不在時に別の方へ伝えた内容は実際に漏れの懸念が生じました)も、漏れやすさの背景にあると感じています。

なお、これが一条工務店に特有の問題なのかは、我が家には比較材料がないので分かりません。分業でCADを作る体制は他のハウスメーカーにもありますし、変更回数の多い注文住宅なら、どこでも起きうる話だと思っています。

図面を受け取ったら確認する7つのチェックリスト

我が家の経験を、これから打ち合わせに入る方向けのチェックリストにまとめます。

  • 依頼した変更は自分側でも日付つきのメモに残し、口頭で伝えた内容は後からLINEなど文字でも送り直す
  • 図面を受け取るたびに、依頼メモと1件ずつ照合する(「合っているはず」で流さない)
  • 電気図面はコンセント・スイッチの位置と高さ、LANの規格まで、内装シートは品番レベルまで照合する
  • コンセント位置は壁の中の柱に合わせて動く前提で、「絶対にズラしたくない場所」を優先順位つきで伝える
  • 窓のサイズ・タイプを変更したら、「連動して変わる仕様はないか」(ハニカムシェードの種類など)を必ず確認する
  • 着工前に「最終図面のPDF」を必ずもらい、全依頼の反映を最終確認する
  • 図面に載らない工事(後付けの防犯カメラなど)は「誰が・いつ・どの工程でやるか」を別途確認する

よくある質問

Q. 反映漏れが見つかったら、クレームとして強く言うべき?

我が家は感情的な言い方はせず、「この内容が反映されていないので修正をお願いします」と文字で淡々と送っていました。修正してもらうことが目的なので、事実と依頼だけを書くのが早いです。ただし着工直前の最終確認だけは、「納得できない」という言葉も使ってはっきり依頼しました。

Q. 最終図面はいつもらえる?

我が家は依頼し続けた結果、受け取れたのは着工後でした。これは正直、もっと早く受け取るべきだったと思っています。着工前の受け取りを、早い段階から明確に依頼しておくことをおすすめします

Q. タブレットの入力履歴は証拠になる?

我が家では実際に役立ちました。トイレのクロス品番は、以前タブレットに入力していた履歴で「伝えていた事実」を確認できました。希望はタブレットにも入力しておくと保険になります。

Q. 反映漏れで実害はあった?

金銭的な実害はありませんでした。唯一完成後に発覚したハニカムシェードの件も無償で交換してもらえています。実害があったとすれば「交換までの時間」と「打ち合わせ期間中、照合に費やした労力」です。逆に言うと、その労力をかけなければ、住んでから気づく項目がもっとあったはずです。

Q. 結局、一条の対応には不満?

不満というより、「施主側の照合は必須」というのが結論です。指摘した項目は修正してもらえましたし、設計士さんの側から漏れを自己申告してくれたことも複数回ありました。ただ、図面の分業体制や仕様の自動連動といった「漏れが生まれる仕組み」は施主から見えないので、仕組みを先に知ったうえで打ち合わせに臨めるかどうかで、労力も結果も変わると思います。

まとめ

  • 我が家では図面・仕様への反映漏れが9件あった。8件は打ち合わせ中に照合で発見、1件(ハニカムシェード)は完成後に発覚した
  • 気づけたのは、依頼を文字で残し、図面を受け取るたびに照合していたから
  • 反映されない背景には、図面作成の分業体制・柱位置による自動調整・仕様の自動連動という「施主から見えない仕組み」があった
  • 反映漏れは「起きる前提」で、着工前の最終図面PDFでの全件確認と、変更のたびの「連動して変わるものはないか」の一言が施主側の防衛策

打ち合わせの回数が多く変更の自由度が高いことは、一条で建てる楽しさでもあります。だからこそ、その変更を確実に家に反映させる最後の砦は施主自身だった、というのが我が家の実感です。
